Najskuplja greška je kupiti bazen pre nego što definišeš ceo projekat

Dobra kupovina ne počinje popustom ni oblikom školjke. Počinje namenom, parcelom, proverljivim obimom radova i jasnom odgovornošću od prve skice do primopredaje.

Urednički pregled: 23. jul 2026.

Vlasnici i stručnjak proveravaju plan parcele pre kupovine bazena

Najskuplje greške pri kupovini bazena nastaju u stavkama koje ponuda ne prikazuje velikim slovima

Cena školjke ili kompleta lako postaje sidro za celu odluku. Međutim, bazen počinje parcelom i završava se godinama energije, vode, servisa i zamenskih delova. Dobra kupovina zato nije pronalaženje najnižeg broja, već smanjivanje nepoznatih troškova i nejasne odgovornosti.

Poređenje ponuda počinje izjednačavanjem obima

Jedna ponuda može uključiti iskop i puštanje u rad, druga samo proizvod. Potrebno je razdvojiti transport, dizalicu, zemljane radove, odvoz, drenažu, instalacije, plato, elektriku, punjenje i obuku.

Nejasne stavke se pretvaraju u pisana pitanja: ko meri teren, ko odgovara za podzemnu vodu, ko sanira oštećenje i šta tačno aktivira garanciju.

Ponude se ne porede po ukupnom broju dok ne sadrže isti završni rezultat.

Izbor tipa mora slediti način korišćenja

Bazen za malu decu, plivanje, vikend-odmor ili izdavanje nema iste prioritete. Materijal koji je odličan za jednu rutinu može biti loš za drugu ako zahteva servis koji vlasnik neće sprovoditi.

Pitanja o sezoni, temperaturi, pokrivaču i prostoru opreme rešavaju se pre izbora modela. Vizuelni katalog dolazi posle funkcionalnog zadatka.

Garancija vredi koliko i njeni uslovi i lanac odgovornosti

Dug broj godina nije dovoljan. Čitaju se izuzeci, obavezno održavanje, dokumentovanje vode, ovlašćena ugradnja, rad i transport. Posebno se razlikuju garancije školjke, površine, opreme i radova.

Dobra završna odluka ostavlja rezervu budžeta i vremena. Ako projekat može uspeti samo bez kiše, dodatnih radova i ijedne promene, ponuda nije realno zatvorena.

Kupovina je dobra kada unapred znate šta dobijate, ko preuzima svaki rizik i koliko sistem košta kada više nije nov.

Pet pitanja koja ponuda mora da izdrži

Ko projektuje i potvrđuje podlogu? Šta je tačno uključeno u cenu? Ko garantuje za svaki spoj i ugradni element? Ko radi puštanje u rad i obuku? Kako izgleda servis ako se kvar pojavi usred sezone?

Ako odgovor ostaje usmen ili nejasan, zapišite ga kao otvorenu stavku pre avansa. Time se ne otežava saradnja; sprečava se da ista obaveza ostane između investitora, prodavca i izvođača.

Najbolje pitanje pre kupovine nije da li je nešto moguće, već ko to konkretno potvrđuje i preuzima odgovornost.

Od čega treba krenuti

Tema pretvaranje obećanja iz prodajnog razgovora u proverljive stavke najčešće izgleda jednostavnije dok se posmatra samo jedan deo sistema. U stvarnosti je odluka dobra tek kada povežeš namenu bazena, uslove na parceli, raspoloživo vreme i ono što će se dešavati tokom narednih sezona. Počni tako što ćeš napisati šta želiš da dobiješ, a zatim odvoji uslove koje ne možeš menjati od želja koje mogu imati više rešenja.

Takav redosled sprečava da izbor ode u smeru koji lepo izgleda na fotografiji, ali loše radi u svakodnevici. Za ovaj članak cilj je ponudu koju je moguće uporediti i sprovesti bez iznenađenja. Kada je to jasno, lakše je prepoznati koje stavke u ponudi, planu ili rutini stvarno zaslužuju pažnju.

Najpre definiši ishod koji želiš, pa tek onda biraj proizvod, postupak ili izvođača.

Merenje i provera pre sledećeg koraka

Pre narednog koraka proveri specifikaciju, rokove, garanciju, odgovornost za radove i servis. Ne moraš sve znati sam, ali svaka nepoznata stavka treba da dobije vlasnika, izvor podatka i trenutak kada će biti potvrđena. Fotografija, skica sa merama, fabričko uputstvo ili kratka beleška sa obilaska često spreče nesporazum koji bi kasnije koštao više od same provere.

Ne pristaj na odgovor da se detalj rešava usput ako detalj utiče na bezbednost, garanciju, pristup servisu ili dugoročan rad. Jasno pitanje nije znak nepoverenja. Ono omogućava prodavcu, izvođaču i vlasniku da govore o istom sistemu, a ne o tri različite pretpostavke.

Ono što nije provereno pre radova ili kupovine obično postaje skuplje kada se kasnije otkrije.

Rutina je deo izbora

I najbolje rešenje zavisi od kratke, ponovljive rutine. Odredi šta se proverava pre intenzivnog korišćenja, šta jednom nedeljno, a šta na početku i kraju sezone. Kod pretvaranje obećanja iz prodajnog razgovora u proverljive stavke rutina ne mora biti komplikovana: cilj je da referentno stanje postoji pre nego što se pojavi odstupanje.

Sačuvaj uputstva, oznake modela, fotografije važnih detalja i rezultate prvih provera na jednom mestu. Kada se promeni vlasnik, serviser ili deo opreme, takva evidencija čuva kontinuitet. Bazenski sistem se lakše održava kada nije misterija ni za osobu koja ga koristi ni za osobu koja ga servisira.

Rutina i evidencija produžavaju vrednost dobre početne odluke.

Kako izbeći skupu prečicu

Najskuplja prečica u ovoj temi je avans pre nego što se zna ko rešava otvorena pitanja. Ona često daje osećaj brzog napretka, ali prebacuje rizik na sledeću fazu, sledeću sezonu ili prvi servis. Umesto toga, menjaj jednu jasnu stvar, proveri posledicu i zabeleži rezultat. Tako se uzrok ne skriva iza niza istovremenih poteza.

Ako se realni uslovi razlikuju od prvobitnog plana, promeni plan dok je to još lako. Dobra odluka nije ona koja tvrdoglavo prati početnu zamisao, već ona koja čuva bezbednost, funkciju i mogućnost održavanja kada se pojavi nova informacija.

Brzo rešenje vredi samo ako ne stvara veći problem koji će neko drugi rešavati kasnije.

Kada tražiti dodatnu stručnu proveru

Vlasnik može i treba da razume osnovnu logiku sistema, da prati vidljive znake i postavlja dobra pitanja. Ipak, rad pod pritiskom, električne izmene, konstrukcijska odstupanja, nejasna garancija ili sumnja na bezbednost nisu mesta za improvizaciju. Tada pripremi činjenice i traži proveru odgovarajućeg stručnjaka.

Za razgovor je najkorisnije poneti kratku dokumentaciju: šta je planirano, šta je izvedeno, kada se promena pojavila i koje su provere već urađene. Time se vreme servisa ili nadzora koristi za rešenje, a ne za ponovno otkrivanje osnovnih podataka. To čuva put ka cilju: ponudu koju je moguće uporediti i sprovesti bez iznenađenja.

Stručna provera je najefikasnija kada dolazi uz jasne podatke, a ne tek posle improvizacije.

Šest odluka

Prvo zatvori nepoznanice koje menjaju cenu i izbor

Greške se retko pojavljuju kao jedan veliki previd. Obično nastanu kada se nekoliko otvorenih pitanja sakrije iza privlačne početne ponude.

Namena pre modela

Plivanje, igra, rashlađivanje, hidromasaža i reprezentativno dvorište traže različite dimenzije, dubine, ulaze u vodu i opremu. Katalog ne može da odredi šta će porodica stvarno koristiti.

Parcela pre ponude

Tlo, podzemna i površinska voda, nagib, prolaz mašina, instalacije i lokalna pravila mogu promeniti tip bazena i cenu. Slobodan pravougaonik na travi nije potvrđena lokacija.

Ceo sistem pre školjke

Bazen uključuje filtraciju, cevovode, elektriku, odvod, plato, bezbednosne barijere, pokrivač i servisni prostor. Školjka ili set predstavljaju samo jedan deo projekta.

Uporediv obim pre cene

Dve ponude nisu uporedive ako jedna uključuje iskop, odvoz zemlje i puštanje u rad, a druga ne. Najniži zbir može skrivati najviše otvorenih stavki.

Dokaz pre obećanja

Usmena tvrdnja o roku, garanciji ili potrošnji nije specifikacija. Traži model opreme, tehničku dokumentaciju, pisani obim, uslove garancije i odgovornu stranu za svaki deo.

Vlasništvo pre kupovine

Voda, energija, hemija, potrošni delovi, servis i periodične obnove nastavljaju se posle gradnje. Dobar izbor je onaj koji možeš bezbedno i redovno da održavaš.

Porodični brief

Napiši šta bazen mora da uradi pre nego što biraš proizvod

Jedna strana jasnih odgovora daje svim ponuđačima isti zadatak i sprečava da katalog preuzme odluku.

  1. 1Ko će koristiti bazen, koliko često i u kojim mesecima?
  2. 2Da li je prioritet plivanje, igra dece, odmor, hidromasaža ili izgled prostora?
  3. 3Koliko ljudi je tipično u vodi, a koliko povremeno dolazi u goste?
  4. 4Ko će testirati vodu, čistiti bazen i reagovati kada sistem prijavi problem?
  5. 5Da li budžet obuhvata plato, ogradu, pokrivač, uređenje i rezervu za nepredviđeno?
  6. 6Koji nivo buke, potrošnje, automatizacije i sezonskog rada je prihvatljiv?

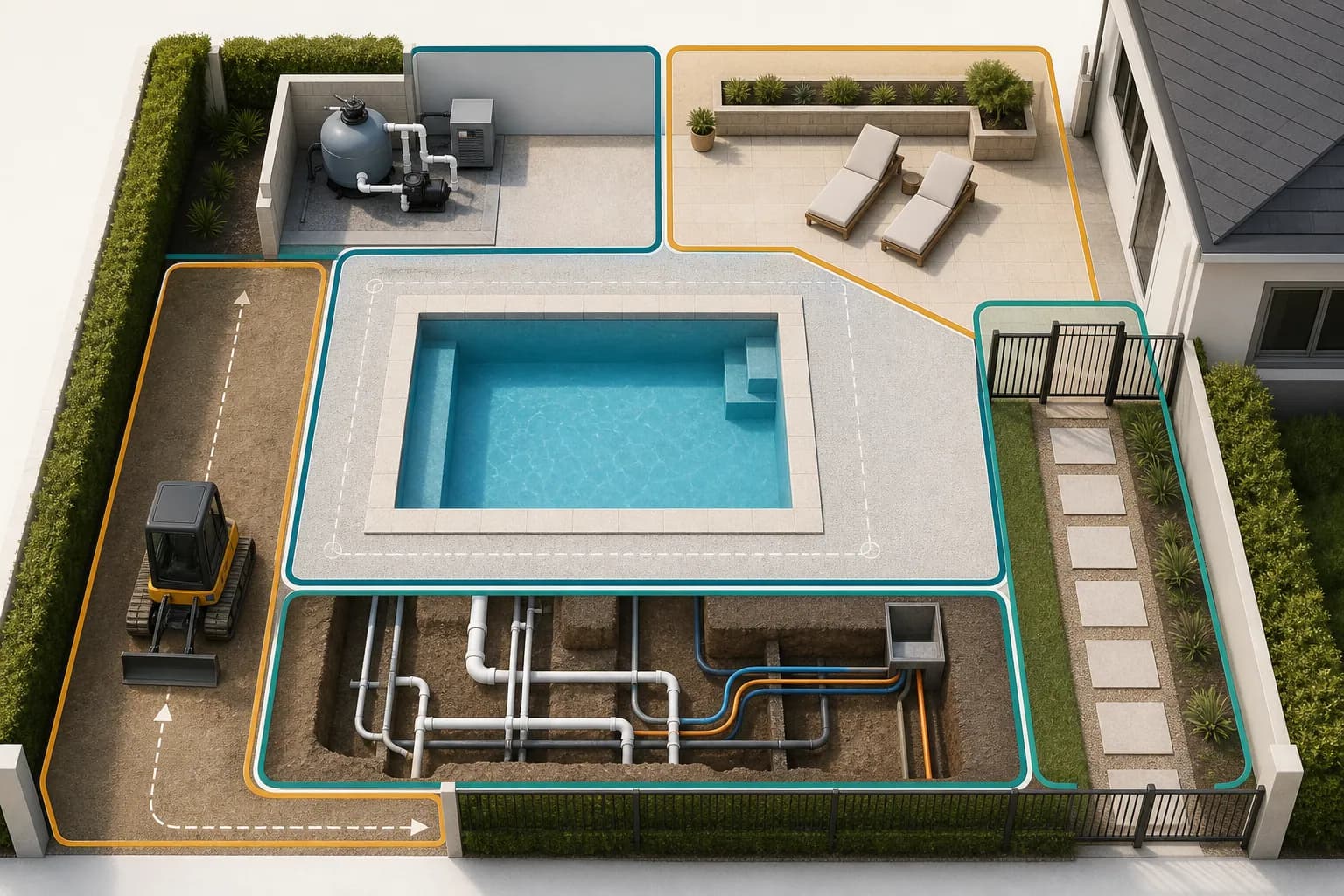

Ilustracija bazena sa zonama konstrukcije, opreme, instalacija, bezbednosti i pristupa
Ponuda mora obuhvatiti sistem koji stvarno staje na parcelu: bazen, skrivene instalacije, opremu, pristup gradnji, plato i kontrolu pristupa.

Parcela je deo proizvoda

Model koji izgleda dobro u katalogu možda nije dobar projekat za tvoje dvorište

Pre nepovratne narudžbine proveri uslove koji mogu zahtevati drugi tip konstrukcije, novu poziciju ili dodatne radove.

Pravila i saglasnosti

Proveri dozvole, udaljenja, barijere i električne zahteve kod lokalno nadležnih organa. Primer sa interneta nije odobrenje za tvoju parcelu.

Tlo i voda

Nasip, glina, stena, visoka podzemna voda i pravac kišnice utiču na konstrukciju, drenažu i rizik pri pražnjenju.

Građevinski pristup

Izmeri širinu i visinu cele trase od ulice do iskopa. Uključi krivine, kablove, krošnje, nosivost prilaza i prostor za dizalicu ili pumpu za beton.

Prostor oko vode

Ucrtaj plato, ogradu, kapiju, otvoren pokrivač, tehničku zonu, servisni prolaz, ležaljke i bezbedan izlaz. Tek tada znaš da li bazen staje.

Ponuda bez slepih tačaka

Upoređuj obim, ne samo poslednji broj

Zatraži da svaka kategorija bude dovoljno precizna da možeš utvrditi ko je radi, kojim materijalom i kako se potvrđuje da je završena.

Projektovanje i priprema

Snimanje, projekti, proračuni, dozvole, iskolčavanje, zaštita postojećeg dvorišta i pripremni radovi.

Zemljani i konstruktivni radovi

Iskop, odvoz, podloga, drenaža, školjka ili konstrukcija, zatrpavanje i postupak kontrole kvaliteta.

Hidraulika i elektrika

Broj i tip priključaka, prečnici i trase cevi, ventili, razvod, zaštite, uzemljenje i izjednačenje potencijala prema projektu.

Oprema po modelu

Tačne oznake pumpe, filtera, grejanja, dezinfekcije, rasvete i automatike, sa radnim tačkama i uslovima u kojima je izbor napravljen.

Završni radovi i bezbednost

Ivice, plato, dilatacije, odvodnja, ograda, kapije, pokrivač i obnova površina oštećenih tokom gradnje.

Puštanje u rad i dokumentacija

Punjenje, proba, podešavanje, obuka, zapisnik, fotografije skrivenih instalacija, uputstva, garancije i kontakt za servis.

„Po potrebi“ nije cena

Ako stanje tla, pristup ili količina odvoza još nisu poznati, ponuda treba da objasni pretpostavku, jedinicu obračuna i postupak potvrde dodatnog rada. Rezerva u budžetu nije dozvola za neograničen i nedokumentovan trošak.

Ugovor

Sve što je važno treba da preživi razgovor

Ugovor ne uklanja svaki rizik, ali pretvara očekivanja u proverljive obaveze. Lokalna pravila i stručno pravno savetovanje imaju prednost.

  1. 1Naziv, adresa, kontakt i registracioni ili licencni podaci izvođača, u meri u kojoj ih lokalna pravila zahtevaju.
  2. 2Tačan obim radova, modeli i količine, sa jasnim spiskom onoga što nije uključeno.
  3. 3Početak, faze i očekivani završetak, kao i uslovi koji opravdano menjaju rok.
  4. 4Plan plaćanja vezan za proverljive etape, a ne samo za kalendarske datume.
  5. 5Postupak za dodatne radove: pisani opis, cena, uticaj na rok i odobrenje pre izvođenja.
  6. 6Odgovornost za dozvole, geodetske i projektantske poslove, zaštitu imovine, otpad i završno čišćenje.
  7. 7Uslovi primopredaje, otklanjanja nedostataka i aktiviranja garancije za radove i pojedinačnu opremu.

Crvene zastavice

Usporavanje je jeftinije od pogrešnog potpisa

Jedan znak ne dokazuje prevaru ili loš rad, ali kombinacija pritiska, nejasnog obima i velikog avansa zahteva dodatnu proveru.

Provera 1

pritisak da potpišeš ili uplatiš odmah zato što ponuda navodno važi samo danas

Provera 2

veliki avans ili zahtev za punu isplatu pre dokazivog napretka

Provera 3

ponuda od jedne zbirne rečenice bez modela, količina i granica obima

Provera 4

važna obećanja koja izvođač odbija da unese u ugovor

Provera 5

nema provere parcele, ali postoji navodno potpuno fiksna cena

Provera 6

nejasno ko izvodi elektriku, drenažu, plato, ogradu i puštanje u rad

Provera 7

garancija se pominje bez trajanja, izuzetaka i postupka prijave

Provera 8

reference se ne mogu proveriti ili se pokazuju samo fotografije bez konteksta

Primopredaja

Bazen nije završen kada izgleda završeno

Skriveni radovi, podešavanja i dokumentacija određuju koliko će kasniji servis biti brz, bezbedan i pošten.

Proba sistema

Posmatraj rad pumpe, filtera, ventila, grejanja, rasvete i automatike. Proveri curenja, buku, protok i ponašanje u svim predviđenim režimima.

Skriveni radovi

Sačuvaj fotografije i mere cevnih i električnih trasa pre zatvaranja. Obeleži ventile, odvode i priključke tako da ih druga osoba može razumeti.

Obuka vlasnika

Praktično prođi start, zaustavljanje, čišćenje filtera, normalna merenja, dopunu vode, alarmna stanja i bezbedno skladištenje hemije.

Dokumentacija

Preuzmi uputstva, serijske brojeve, garantne listove, rezultate proba, kontakte servisa i potpisan spisak otvorenih nedostataka sa rokovima.

FAQ

Česta pitanja pre kupovine bazena

Koliko ponuda treba prikupiti?

Nema magičnog broja, ali više uporedivih pisanih ponuda pomaže da uočiš izostavljene stavke i nerealne razlike. Važnije od broja je da svi ponuđači dobiju isti brief i razumeju istu parcelu.

Da li je najjeftinija ponuda automatski najrizičnija?

Ne, ali velika razlika zahteva objašnjenje. Proveri obim, modele, količine, pripremne i završne radove, poreze, logistiku, dokumentaciju i garancije pre poređenja ukupnog iznosa.

Da li bazen treba kupiti pre provere lokacije?

Ne bi trebalo nepovratno naručivati sistem dok nisu provereni prostor, pristup, tlo, voda, pravila i instalacije. Lokacija i tip bazena razvijaju se zajedno.

Šta znači bazen „ključ u ruke“?

Izraz sam po sebi nema dovoljno precizno značenje. Ugovor mora nabrojati tačno šta je uključeno: projekti, dozvole, zemljani radovi, oprema, elektrika, plato, ograda, odvodnja, puštanje u rad i obuka.

Da li veća pumpa znači bolji sistem?

Ne nužno. Pumpa se bira prema potrebnom protoku i stvarnom otporu instalacije, uz usklađen filter, cevi i režime rada. Predimenzionisanje može povećati buku, potrošnju i hidrauličke probleme.

Kako proveriti izvođača?

Proveri identitet firme, lokalno potrebne licence ili registracije, osiguranje gde je primenljivo, reference sličnih projekata i način rešavanja reklamacija. Razgovaraj sa prethodnim klijentima o procesu, ne samo o fotografiji bazena.

Kada je bezbedno izvršiti poslednju uplatu?

Raspored zavisi od ugovora i lokalnih pravila, ali poslednja etapa treba da bude vezana za dokumentovanu primopredaju, uspešne probe, predatu dokumentaciju i jasno evidentirane preostale nedostatke.

Koji dokument je najvažniji posle završetka?

Ne postoji samo jedan. Potrebni su ugovor i izmene, izvedeni plan instalacija, zapisnici proba, uputstva, modeli i serijski brojevi, garancije, fotografije skrivenih radova i kontakti odgovornih servisa.

Nastavi proveru

Pretvori odluku u realan plan
